1月18日,从哈电国际传来消息,由其承建的巴基斯坦滨佳胜三期900MW联合循环电站项目1号燃机成功就位,标志着中国企业在“一带一路”沿线国家项目建设中取得了突出业绩,实现了重要节点上的重大突破。

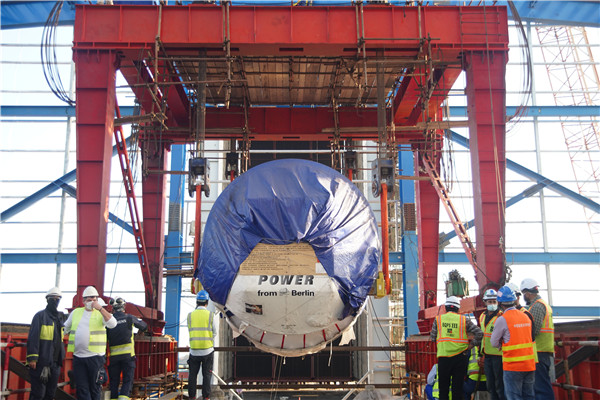

据介绍,为了确保重量318吨的燃机一次就位成功,本次燃机就位作业采用四台GYT-200D型单缸液压提升装置,最大提升力达到800吨,全程就位滑移作业用时6个小时,是本项目就位流程要求最为复杂的核心工序。
哈电国际项目团队对港口清关、内陆运输、进厂道路改造、吊装方案、施工交底等各环节的方案进行了细致的研讨和充分的沟通,积极协调业主、主机厂、建安单位、运输公司等各家合作单位,因地制宜地规划进厂路线,制定安全高效的就位方案,圆满完成燃机就位工作。
|
